23.11.2023 - Nachdem das Dach die erste Abdichtung erhalten hat und der Rohbau nun regendicht ist, wird die notwendige Dämmung aufgebracht und die letzten Abdichtungslagen (grün) aufgeschweißt. Das Dach wird im weiteren Verlaufs des Ausbaus mit einer Photovoltaikanlage ausgerüstet und begrünt. Damit tragen wir zu einer nachhaltigen Stromerzeugung, Regenwasserbewirtschaftung und nicht zuletzt zu einem besseren Klima innerhalb und außerhalb des Gebäudes bei.
23.11.2023 - Dieser Bereich bildet den späteren Haupteingang. Derzeit noch schwer vorstellbar, aber hier kommen später die Außentreppe aus der Tiefgarage sowie die Zuwegung vom Hauptgebäude zusammen und führen ins Gebäude. Dort befinden sich später auch die Aufzüge zu den insgesamt 6 Etagen des Neubaus.
23.11.2023 - Aus dieser Perspektive, aufgenommen vom Dach der vorgelagerten Psychosomatik, bekommt man einen guten Blick auf die oberen 3 Etagen mit den Bettenzimmern. Gut zu erkennen ist auch, dass ein Großteil der Fenster schon eingebaut worden ist, sodass der Rohbau Mitte Dezember hoffentlich auch winddicht ist und für den weiteren Innenausbau provisorisch beheizt werden kann.
23.08.2023 - Der Rohbau neigt sich dem Ende zu. Inzwischen sind auch die ersten Etagen schon stützenfrei, sodass in Kürze mit den Installationen begonnen werden kann. Nachdem die rohbaumäßig fertiggestellten Etagen von Baumaterial freigeräumt und grob gereinigt wurden, werden die Dimensionen des Neubaus deutlich. Auf den Bildern sind ein Teil des Parkdecks auf der Ebene U01, der Speiseraum, Stationsflur, Patientenzimmer und der Bereich vor dem Trackpoint auf der Ebene E00 zu sehen. Spannend wird es in den nächsten Wochen, wenn der sich im Gebäude befindliche, riesige Kran abgebaut und nach oben aus dem Gebäude gezogen wird. Immerhin befinden sich rd. 100 Tonnen Kran-Gewichte im untersten Geschoss der Parkgarage, die über das Dach aus dem Gebäude gehoben werden müssen. Das wird noch spannend!!!
23.08.2023 - Der Rohbau neigt sich dem Ende zu. Inzwischen sind auch die ersten Etagen schon stützenfrei, sodass in Kürze mit den Installationen begonnen werden kann. Nachdem die rohbaumäßig fertiggestellten Etagen von Baumaterial freigeräumt und grob gereinigt wurden, werden die Dimensionen des Neubaus deutlich. Auf den Bildern sind ein Teil des Parkdecks auf der Ebene U01, der Speiseraum, Stationsflur, Patientenzimmer und der Bereich vor dem Trackpoint auf der Ebene E00 zu sehen. Spannend wird es in den nächsten Wochen, wenn der sich im Gebäude befindliche, riesige Kran abgebaut und nach oben aus dem Gebäude gezogen wird. Immerhin befinden sich rd. 100 Tonnen Kran-Gewichte im untersten Geschoss der Parkgarage, die über das Dach aus dem Gebäude gehoben werden müssen. Das wird noch spannend!!!
23.08.2023 - Der Rohbau neigt sich dem Ende zu. Inzwischen sind auch die ersten Etagen schon stützenfrei, sodass in Kürze mit den Installationen begonnen werden kann. Nachdem die rohbaumäßig fertiggestellten Etagen von Baumaterial freigeräumt und grob gereinigt wurden, werden die Dimensionen des Neubaus deutlich. Auf den Bildern sind ein Teil des Parkdecks auf der Ebene U01, der Speiseraum, Stationsflur, Patientenzimmer und der Bereich vor dem Trackpoint auf der Ebene E00 zu sehen. Spannend wird es in den nächsten Wochen, wenn der sich im Gebäude befindliche, riesige Kran abgebaut und nach oben aus dem Gebäude gezogen wird. Immerhin befinden sich rd. 100 Tonnen Kran-Gewichte im untersten Geschoss der Parkgarage, die über das Dach aus dem Gebäude gehoben werden müssen. Das wird noch spannend!!!

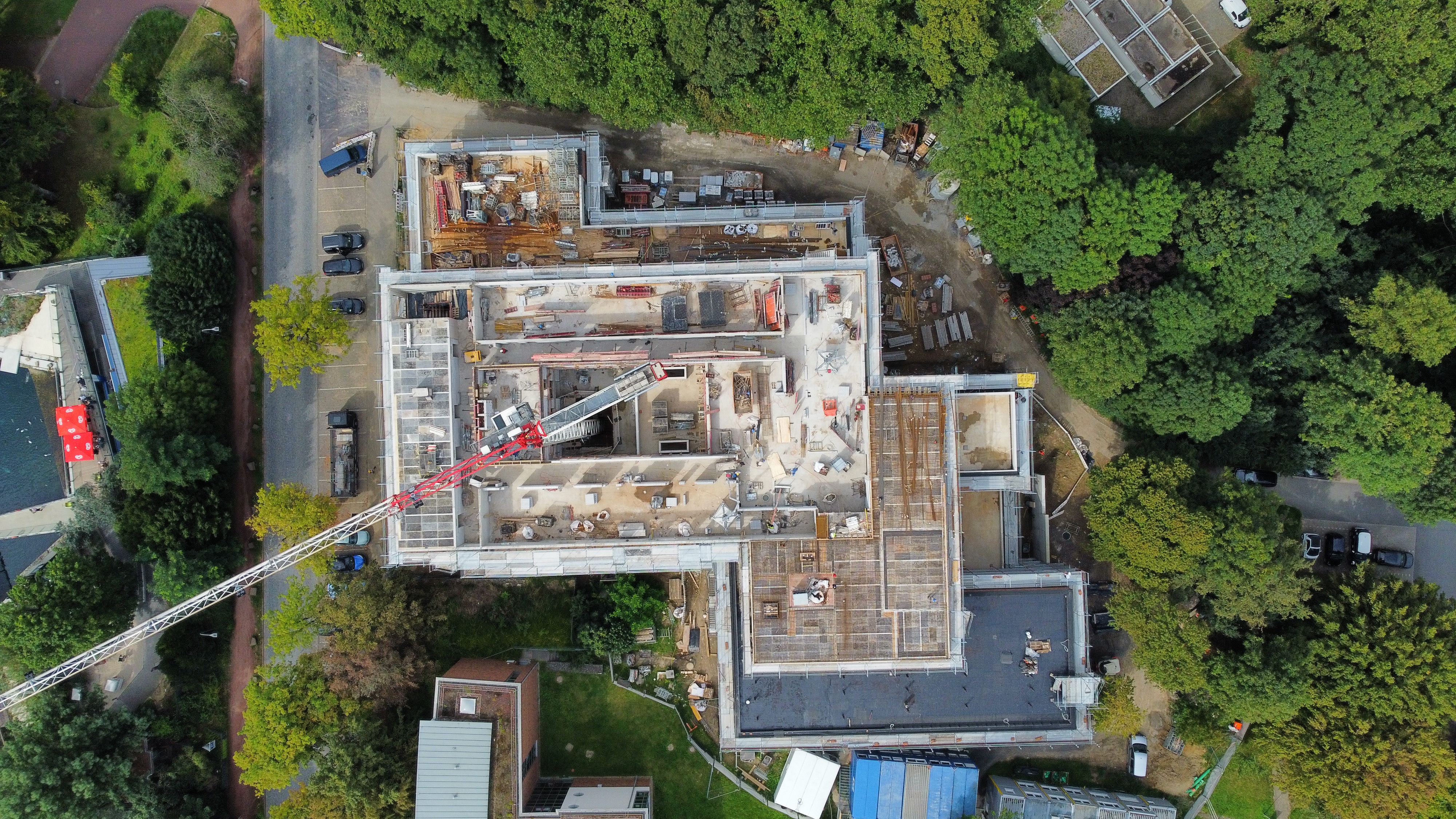

23.08.2023 - Wir sind (fast) oben! Das Mauerwerk und die meisten Betonwände der letzten Etage, Ebene E02 stehen, sodass bereits damit begonnen wurde, den „Deckel drauf zu machen“.Viel höher wird´s nicht. Der Rohbau wird voraussichtlich Anfang/Mitte September soweit abgeschlossen sein, dass das Gebäude abgedichtet werden und der Innenausbau starten kann. Die ersten Fenster werden voraussichtlich im Oktober eingebaut, sodass der Baukörper ab Mitte Herbst wetterfest ist und provisorisch beheizt werden kann, damit der Innenausbau ebenfalls zügig voran geht.

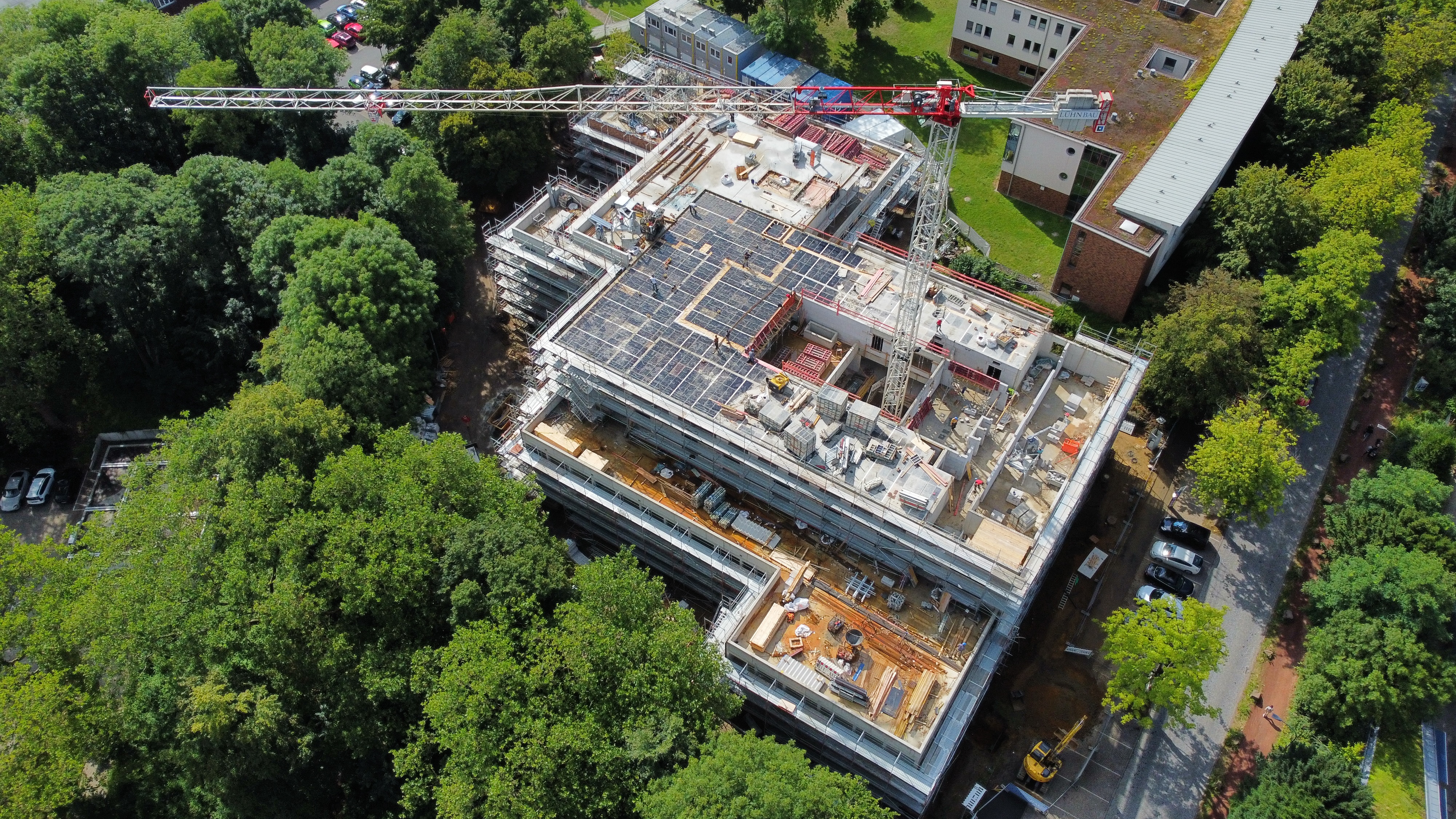

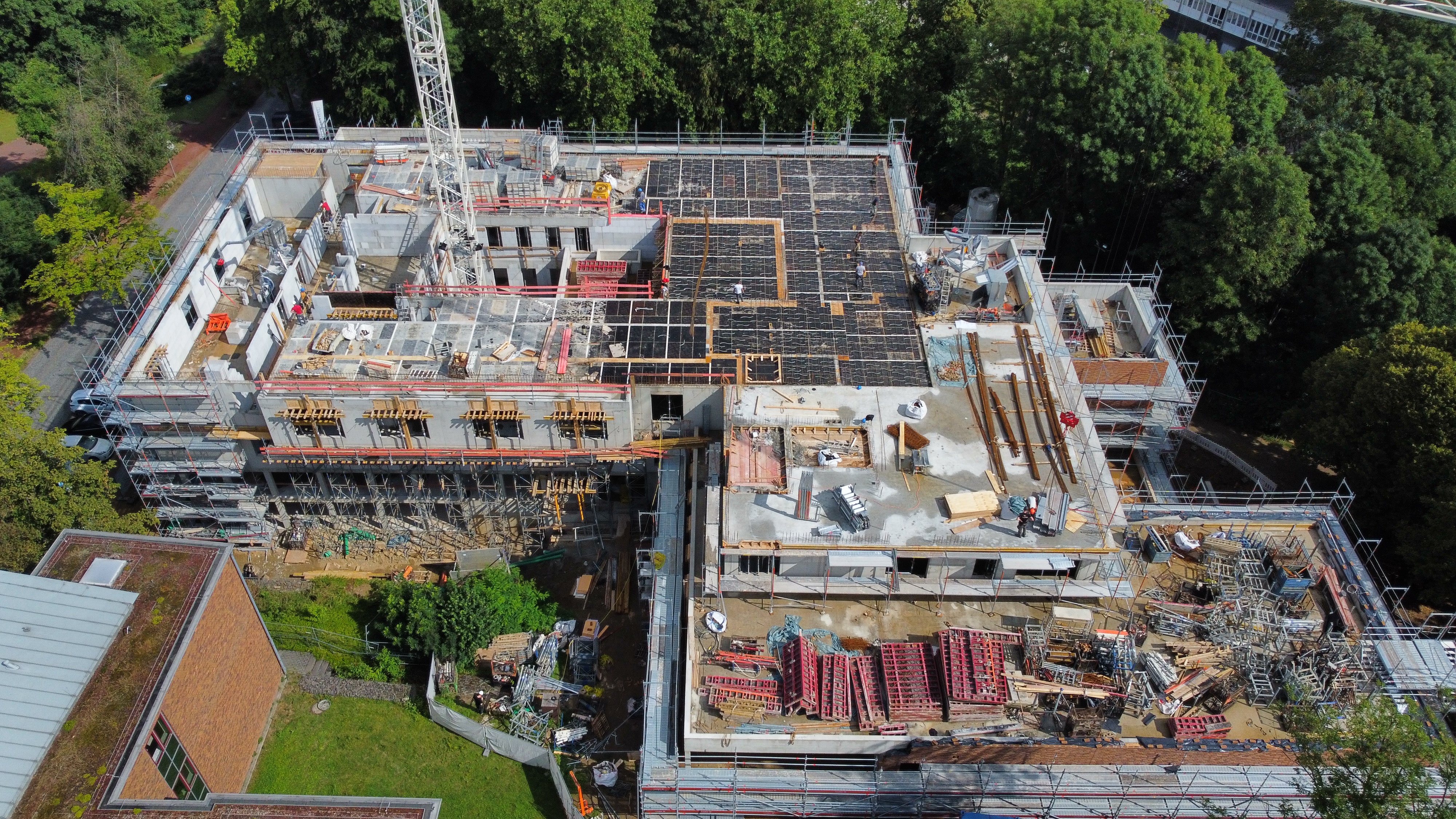

20.07.2023 - Wie auf den Bildern vom 20.07.23 zu erkennen ist, befindet sich die vorletzte Etage vor der rohbaumäßigen Fertigstellung. Ein Großteil der Decke befindet sich schon in Schalung und wird bis Ende des Monats betoniert. Noch eine Etage, dann steht der Rohbau und wir sind oben - höher wird´s nicht. Danach wird der Rohbau abgedichtet, sodass der weitere Ausbau voraussichtlich schon im August starten kann.
20.07.2023 - Wie auf den Bildern vom 20.07.23 zu erkennen ist, befindet sich die vorletzte Etage vor der rohbaumäßigen Fertigstellung. Ein Großteil der Decke befindet sich schon in Schalung und wird bis Ende des Monats betoniert. Noch eine Etage, dann steht der Rohbau und wir sind oben - höher wird´s nicht. Danach wird der Rohbau abgedichtet, sodass der weitere Ausbau voraussichtlich schon im August starten kann.
25.05.2023 - Unser Neubau wächst beständig in die Höhe. Heute wurde der erste Teil der Decke über der Ebene 00, zukünftiges Erdgeschoss, betoniert (hellgraue Flächen). Das Mauerwerk in der Ebene steht bereits, sodass die Decke in rd. anderthalb Wochen komplett geschlossen werden kann. Danach folgen noch 2 Etagen, dann sind wir mit dem Rohbau oben, sodass der Bau regendicht gemacht und der Ausbau erfolgen kann Derzeit wird die letzte Fläche über der Tiefgarage mit der Betonpumpe (LKW mit rotem Ausleger) betoniert. Diese Fläche bildet später den knapp 400m² großen Dachgarten. Es läuft.
25.05.2023 - Unser Neubau wächst beständig in die Höhe. Heute wurde der erste Teil der Decke über der Ebene 00, zukünftiges Erdgeschoss, betoniert (hellgraue Flächen). Das Mauerwerk in der Ebene steht bereits, sodass die Decke in rd. anderthalb Wochen komplett geschlossen werden kann. Danach folgen noch 2 Etagen, dann sind wir mit dem Rohbau oben, sodass der Bau regendicht gemacht und der Ausbau erfolgen kann Derzeit wird die letzte Fläche über der Tiefgarage mit der Betonpumpe (LKW mit rotem Ausleger) betoniert. Diese Fläche bildet später den knapp 400m² großen Dachgarten. Es läuft.
09.05.2023 - In der Tiefgarage parkt das erste Auto. Es geht weiter voran! Beim Rundgang durch den Rohbau, heute Tiefgarage und Erdgeschoss, werden die Dimensionen unseres künftigen Neubaus erst richtig deutlich. Die drei Untergeschosse mit Stellplätzen, Räumen für die Technik und Psychosomatik sind im Rohbau fertiggestellt. Auch die meisten Wände im Stationsbereich der Ebene E00/Erdgeschoss stehen bereits, sodass kurzfristig mit dem Einschalen der Decke über dem Erdgeschoss gestartet werden kann. Mitte Mai wird mit der Verblendung der Außenfassade begonnen. Neben dem Rohbau werden die Schächte für die Entwässerung gesetzt. Noch 2 Etagen, bis wir mit dem Rohbau oben sind, was für Juli 2023 geplant ist!
09.05.2023 - In der Tiefgarage parkt das erste Auto. Es geht weiter voran! Beim Rundgang durch den Rohbau, heute Tiefgarage und Erdgeschoss, werden die Dimensionen unseres künftigen Neubaus erst richtig deutlich. Die drei Untergeschosse mit Stellplätzen, Räumen für die Technik und Psychosomatik sind im Rohbau fertiggestellt. Auch die meisten Wände im Stationsbereich der Ebene E00/Erdgeschoss stehen bereits, sodass kurzfristig mit dem Einschalen der Decke über dem Erdgeschoss gestartet werden kann. Mitte Mai wird mit der Verblendung der Außenfassade begonnen. Neben dem Rohbau werden die Schächte für die Entwässerung gesetzt. Noch 2 Etagen, bis wir mit dem Rohbau oben sind, was für Juli 2023 geplant ist!
09.05.2023 - In der Tiefgarage parkt das erste Auto. Es geht weiter voran! Beim Rundgang durch den Rohbau, heute Tiefgarage und Erdgeschoss, werden die Dimensionen unseres künftigen Neubaus erst richtig deutlich. Die drei Untergeschosse mit Stellplätzen, Räumen für die Technik und Psychosomatik sind im Rohbau fertiggestellt. Auch die meisten Wände im Stationsbereich der Ebene E00/Erdgeschoss stehen bereits, sodass kurzfristig mit dem Einschalen der Decke über dem Erdgeschoss gestartet werden kann. Mitte Mai wird mit der Verblendung der Außenfassade begonnen. Neben dem Rohbau werden die Schächte für die Entwässerung gesetzt. Noch 2 Etagen, bis wir mit dem Rohbau oben sind, was für Juli 2023 geplant ist!
25.04.2023 - Die Arbeiten gehen gut voran. Man erkennt schon das Mauerwerk im Erdgeschoss für die Bettenzimmer. Aktuell wird gerade die letzte Rampe für das obere Tiefgaragendeck betoniert. Ab Mitte Mai soll mit dem Verblenden (Klinkern) der Aussenfassade begonnen werden. (Im Kran trägt man(n) kurze Hosen, die Heizung funktioniert!)
25.04.2023 - Die Arbeiten gehen gut voran. Man erkennt schon das Mauerwerk im Erdgeschoss für die Bettenzimmer. Aktuell wird gerade die letzte Rampe für das obere Tiefgaragendeck betoniert. Ab Mitte Mai soll mit dem Verblenden (Klinkern) der Aussenfassade begonnen werden. (Im Kran trägt man(n) kurze Hosen, die Heizung funktioniert!)
23.03.2023 - Auf den Bildern ist gut erkennbar, welche Dimension der Neubau hat. Die Größe der Etagen lassen sich schon erahnen. Das U1 (erstes Untergeschoss), in welchem die Räume für die PSM untergebracht werden, ist im Rohbau schon weitestgehend fertig. Bis der Beton die notwendige Festigkeit entwickelt hat werden die Betondecken der Parkdecks noch von weit über 1.500 Stützen getragen. Gut erkennbar ist auch der weiße Kran, der mitten im Gebäude steht und nach Beendigung der Arbeiten nach oben „herausgezogen“ werden muss, einschließlich der tonnenschweren Krangewichte. Das unterste Geschoss in Richtung zur PSM ist schon angefüllt und bereits im Erdreich verschwunden. Derzeit finden Arbeiten auf 3 Etagen statt. Es läuft.
23.03.2023 - Auf den Bildern ist gut erkennbar, welche Dimension der Neubau hat. Die Größe der Etagen lassen sich schon erahnen. Das U1 (erstes Untergeschoss), in welchem die Räume für die PSM untergebracht werden, ist im Rohbau schon weitestgehend fertig. Bis der Beton die notwendige Festigkeit entwickelt hat werden die Betondecken der Parkdecks noch von weit über 1.500 Stützen getragen. Gut erkennbar ist auch der weiße Kran, der mitten im Gebäude steht und nach Beendigung der Arbeiten nach oben „herausgezogen“ werden muss, einschließlich der tonnenschweren Krangewichte. Das unterste Geschoss in Richtung zur PSM ist schon angefüllt und bereits im Erdreich verschwunden. Derzeit finden Arbeiten auf 3 Etagen statt. Es läuft.
16.03.2023 - Wie auf den Bildern von heute (aufgenommen heute, am 16.03.2023 gegen 07:00 Uhr) zu sehen ist, breitet sich die Baustelle immer weiter aus, sodass allmählich die Dimensionen deutlich werden. Der „braune“ Bereich auf der Baustelle bildet nach dem Betonieren den Boden der Ebene 00 – Erdgeschoss. Das bedeutet, dass ab dieser Ebene noch 3 weitere Etagen folgen. Die Arbeiten gehen, nicht zuletzt auch aufgrund der guten Witterung, zügig voran. Nach ein paar anfänglichen Schwierigkeiten und Lieferengpässen läuft es ganz gut. Sollte es in diesem Tempo weitergehen, sollten die Rohbauarbeiten bis zum Ende des Sommers abgeschlossen sein, sodass der innere Ausbau starten kann.
07.02.2023 - Wie auf den Bildern zu sehen ist, sind die unteren beiden Tiefgaragen-Ebenen (U3 und U2) im Rohbau weitestgehend fertig. Ein Großteil der Decke über der Ebene U2 ist bereits bewehrt (es liegen die Eisen) und wird in den nächsten Tagen betoniert. Es stehen bereits Wände in der Ebene U1, der Ebene unter dem Erdgeschoss, in welchem sich zukünftig der Eingang befinden wird. Langsam wird es eng auf der Baustelle, jeder zur Verfügung stehende Platz wird für Schalungsmaterial, Gerüste und Baustoffe genutzt. Sofern das Tempo beibehalten wird, steht der Rohbau bis Mitte diesen Jahres.
29.11.2022 - Inzwischen ist rund ein Viertel der unteren Ebene U3 betoniert und die Arbeiten gehen gut voran. Man erkennt, dass ein weiterer Teil der Tiefgaragendecke eingeschalt wurde und in den nächsten Tagen betoniert wurde. Sofern uns das Wetter keinen Strich durch die Rechnung macht, könnte bis Ende des Jahres auch die nächste Ebene U2 im Rohbau stehen.
10.11.2022 - Die Wände und Stützen der Technik im 3. Untergeschoss stehen. Gut zu erkennen ist, dass die Decke in der südöstlichen Ecke der Baustelle (brauner Bereich unterhalb der blauen Containern) in den nächsten Tagen betoniert wird. Wir gehen davon aus, dass sich die Arbeiten ab der 48. KW auf das 2. Untergeschoss konzentrieren werden. Es läuft derzeit alles planmäßig.
